中國電信集團有限公司西藏分公司、中國移動通信集團西藏有限公司、中國聯合網絡通信有限公司西藏自治區分公司、中國廣電西藏網絡有限公司、中國鐵塔股份有限公司西藏自治區分公司、各地市通信發展辦公室:

  根據《國務院關于進一步優化政務服務提升行政效能推動“高效辦成一件事”的指導意見》(國發〔2024〕3號)《西藏自治區人民政府辦公廳關于印發<西藏自治區高效辦成13項重點“一件事”工作方案>的通知》(藏政辦發〔2024〕11號)部署要求,結合通信行業工作實際制定了《通信網絡建設聯合審批和報裝工作實施規范》,現印發給你們,請認真組織實施。

  西藏自治區通信管理局

  2024年8月19日

 ?。?lián)系人:次仁德吉、電話:6324061)

  抄送:自治區住房和城鄉建設局

  通信網絡建設聯合審批和報裝工作實施規范

  為貫徹落實《國務院關于進一步優化政務服務提升行政效能推動“高效辦成一件事”的指導意見》(國發〔2024〕3號)《西藏自治區人民政府辦公廳關于印發<西藏自治區高效辦成13項重點“一件事”工作方案>的通知》(藏政辦發〔2024〕11號),加快推進我區“水電氣網聯合報裝一件事”高效辦理,深入推動政務服務提質增效,結合行業工作實際,制定本實施規范。

  一、工作目標

  圍繞優化政府服務、提升行政效能,助力我區營商環境優化總目標,從利企便民視角出發,進一步優化提升我區通信網絡建設聯合審批和報裝工作,在全區范圍內協同供排水、供電、供氣部門建立起“一窗受理、一張表單、一網通辦、一鏈辦理”市政公用報裝新機制,實現“一站式”報裝服務,提升我區通信網絡建設報裝服務的質量和效能。

  二、適用范圍

  全區城市建成區范圍內新(改、擴)建的民用建筑、商用樓、新(改、擴)建市政道路綜合管網(管廊)、大型工程項目(含工業園區等)等配套通信基礎設施(包含5G基礎設施規劃等)工程。

  三、工作任務

  (一)各地市通信發展辦公室安排專人在政務服務大廳“水電氣網聯合報裝”綜合窗口聯合開展報裝業務無差異“一窗咨詢受理”。在受理報裝申請后,應在1個工作日內對報裝用戶提交的相關資料進行審核,重點審核工程建設項目建設方案是否落實《建筑物移動通信基礎設施工程技術標準》( GB51456-2023)、《住宅區和住宅建筑內光纖到戶通信設施設計規范》(GB50846-2012)、《綜合布線系統工程設計規范》(GB50311- 2016 ) 等國家標準。符合國家標準的,由通信發展辦公室出具審核意見;若建設方案存在問題,通信發展辦公室應在審核意見中明確指出,要求報裝用戶修改后重新提交。

 ?。ǘ└魇校ǖ兀┩ㄐ虐l(fā)展辦公室政務服務大廳工作人員按照審批部門推送的工程信息,在3個工作日內主動對接企業報裝意向,變“多頭申報”為“無需申報”。

 ?。ㄈ嵭新?lián)合踏勘,并聯審批。推行通信網絡接入服務聯合踏勘,一次到位。有外線工程的,綜合受理窗口根據用戶申請,屬地縣(市、區)住房城鄉建設(城市管理)部門組織專業團隊實行限時聯合現場踏勘,同步完成方案設計及費用預算工作;需辦理外線審批行政許可的,由住房城鄉建設(城市管理)部門牽頭組織聯合踏勘、并聯審批,在6個工作日內作出許可決定。建設單位施工前應主動與住房城鄉建設(城市管理)部門對接,有關部門要強化事中事后監管。

 ?。ㄋ模尤胪饩€工程準予開工的,各通信網絡公用服務企業應自準予開工之日起2個工作日內開工。施工完成后,由通信網絡公用服務企業1個工作日內向?qū)俚乜h(市、區)住房城鄉建設(城市管理)部門提請驗收,縣(市、區)住房城鄉建設(城市管理)部門應在3個工作日內組織相關行業部門和水電氣網公用服務相關企業開展聯合驗收。驗收合格的,由各通信網絡公用服務企業正式接入,完成報裝。驗收不合格的,由相關通信網絡公用服務企業限期整改,整改后再次組織驗收合格的,由相關通信網絡公用服務企業正式接入,完成報裝。通信網絡自接入外線工程開工之日起30個工作日完成接入服務(因特殊情況無法完成應當及時向報裝人做好解釋工作)。

  附件:1.西藏自治區水電氣網聯合報裝“一件事”報裝表

  2.西藏自治區通信網絡聯合報裝“一件事”辦理流程圖

  3.西藏自治區通信網絡業務報裝流程說明

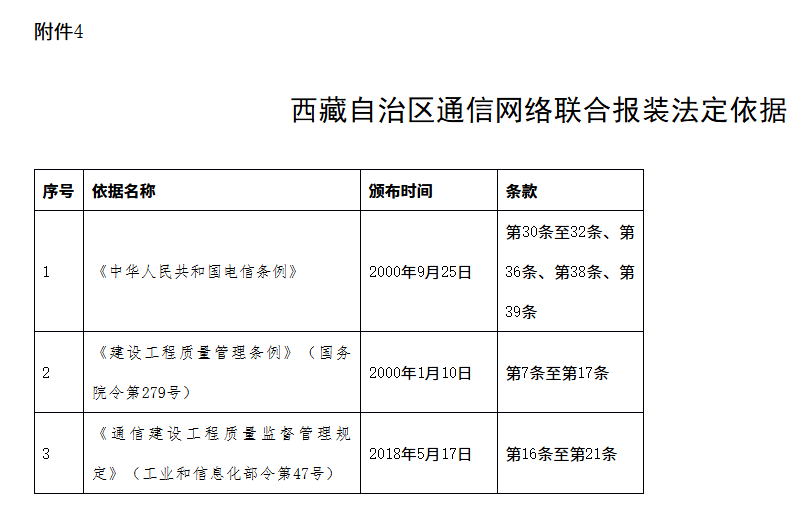

  4.西藏自治區通信網絡聯合報裝法定依據


  附件3

  西藏自治區通信網絡聯合報裝“一件事”流程說明

  一、線上、線下報裝說明

  (一)報裝用戶通過西藏自治區一體化政務服務平臺“高效辦成一件事”專區申請“通信網絡聯合報裝一件事”或就近政務服務中心“水電氣網聯合報裝專用窗口”進行報裝申請。

  (二)西藏自治區一體化政務服務平臺線上或線下服務窗口審核報裝信息,材料合格,報裝信息推送至各基礎電信企業營業受理平臺,各基礎電信企業根據具體業務需求辦理相關流程。

 ?。ㄈ└骰A(chǔ)電信企業在實現系統融通和數據共享基礎上將報裝申請進展情況實時推送至自治區一體化政務服務平臺。

 ?。ㄋ模┳灾螀^(qū)一體化政務服務平臺統一生成報裝推進情況結果表單,并調用各基礎電信企業電子簽章簽章后,在西藏自治區一體化政務服務平臺用戶中心展示核查結果,并短信通知報裝申請人。

  二、具體業務受理說明

  寬帶專線

  1.業務受理提供資料要求。經辦人辦理業務客戶產權名稱是單位客戶的,經辦人應攜帶單位營業執照、組織機構代碼證或其他合法證件、申請單位法定代表人的有效身份證件。

  2.業務受理相關職責(1)前臺受理人員必須根據集團客戶專線業務受理流程完成姓名、手機號、裝機地址的錄入,其他環節待協議簽訂時容缺辦理。(2)對于資源預判,一是在系統資源預判準確的情況下,有資源可直接派單給客戶經理對接客戶簽訂協議開通業務。二是需聯合踏勘判定需實施外線接入工程的走外線接入聯合踏勘、并聯審批流程。對于資源判定,三是相關公共建筑未落實光纖寬帶接入技術標準的情況都視為無資源。同時需做好客戶回訪和解釋工作。


  三、外線接入工程流程說明

  對涉及接入外線工程的,由各基礎電信企業在0.5個工作日內向?qū)俚乜h(市、區)住房城鄉建設(城市管理)部門提交踏勘需求,由縣(市、區)住房城鄉建設(城市管理)部門在3個工作日內組織自然資源、公安交警、交通運輸、生態環境等部門和水電氣網公用服務相關企業開展聯合踏勘。完成踏勘和其他約定工作后,相關行政審批部門和水電氣網公用服務企業應在3個工作日內或各服務事項承諾的答復時限內,分別向縣(市、區)住房城鄉建設(城市管理)部門反饋意見,由縣(市、區)住房城鄉建設(城市管理)部門匯總審核,通過的準予開工;不通過的及時反饋相關水電氣網公用服務企業。

  對接入外線工程準予開工的,各相關基礎電信企業應自準予開工之日起2個工作日內開工。施工完成后,由相關基礎電信企業1個工作日內向?qū)俚乜h(市、區)住房城鄉建設(城市管理)部門提請驗收,縣(市、區)住房城鄉建設(城市管理)部門應在3個工作日內組織自然資源、公安、交通運輸、生態環境等部門和水電氣網公用服務相關企業開展聯合驗收。驗收合格的,由各相關基礎電信企業正式接入,完成報裝。驗收不合格的,由相應基礎電信企業限期整改,整改后再次組織驗收合格的,由各相關基礎電信企業正式接入,完成報裝。

  完成時限:30 個工作日(備注:通信網絡自外線接入工程啟動至業務開通需在30個工作日內完成。)
